Rétroplanning : partir de la date butoir sans oublier les dépendances

Pierre

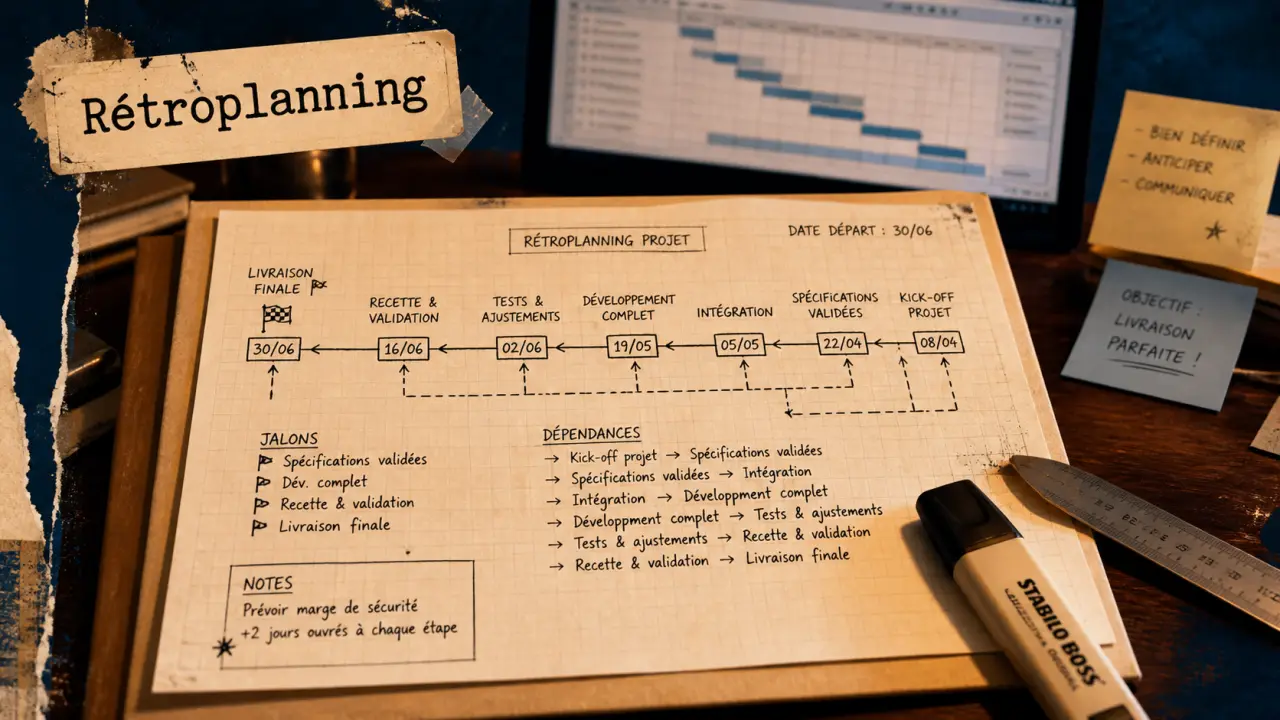

Retro planing : rétroplanning manuscrit et dépendances
INDEX +

Le rétroplanning, ou retro planning, sert à organiser un projet à partir de sa date de fin. On commence par le livrable attendu, puis on remonte le temps pour placer les tâches, les validations, les ressources et les marges nécessaires. La méthode paraît simple, mais elle devient vite précieuse dès qu’une échéance ne peut pas glisser.

Le principe du retro planning : planifier à rebours

Un rétroplanning est une planification inversée. La date butoir devient le point de départ, qu’il s’agisse de la livraison d’un site, de l’organisation d’un salon, du lancement d’une application, de la remise d’un dossier, d’une réunion annuelle ou d’une campagne marketing. À partir de cette échéance, on remonte étape par étape pour identifier ce qui doit être terminé avant, dans quel ordre, par qui et avec quelles ressources.

La différence avec un planning classique tient au sens de construction. Un planning classique part souvent de la date de début et déroule les actions vers l’avenir. Le rétroplanning, lui, part de la fin et oblige à vérifier si le calendrier tient vraiment. Si une tâche indispensable doit être terminée 20 jours avant la livraison, qu’une validation prend 15 jours et qu’une production en demande 10, le projet ne peut pas démarrer à la dernière minute.

Un outil utile quand la date finale ne bouge pas

Le retro planning est particulièrement pertinent lorsque la date de fin est imposée : événement, appel d’offres, lancement commercial, campagne saisonnière, clôture budgétaire. Il aide à déterminer la vraie date de début, mais aussi à repérer les étapes qui risquent de bloquer l’ensemble du projet. C’est souvent là que la méthode apporte le plus de clarté.

Il ne remplace pas le pilotage quotidien. C’est un cadre d’ordonnancement qui aide à anticiper. Une fois le projet lancé, il doit être mis à jour si une décision tarde, si une ressource devient indisponible ou si une dépendance externe se décale. Sans cette mise à jour, le document perd vite sa valeur opérationnelle.

Ce qu’un bon rétroplanning doit faire apparaître

Un rétroplanning utile ne se limite pas à une liste de dates. Il doit rendre visible la mécanique du projet : tâches, sous-tâches, jalons, dépendances, responsables, ressources et marges. Sans ces éléments, le document donne une impression d’organisation, mais il ne protège pas vraiment contre les retards. Le plus important est de voir où se situent les blocages possibles.

Le livrable final et les jalons intermédiaires

Commencez par définir précisément le livrable final. “Lancer une campagne” est trop vague ; “mettre en ligne une campagne e-mail validée, segmentée, testée et programmée” est exploitable. Ensuite, placez les jalons intermédiaires : validation du brief, création des contenus, relecture, intégration, tests, validation finale. Plus le livrable est clair, plus le reste du planning devient lisible.

Ces jalons jouent le rôle de points d’étape. Ils permettent aux parties prenantes, au chef de projet, au COPIL ou à la direction de vérifier l’avancement sans attendre la dernière semaine. Un rétroplanning qui ne prévoit aucune validation intermédiaire concentre le risque à la fin, là où il devient le plus coûteux à corriger.

Les dépendances internes et externes

Une dépendance existe lorsqu’une tâche ne peut pas commencer tant qu’une autre n’est pas terminée. Par exemple, l’intégration d’une page dépend des maquettes validées ; l’impression d’un support dépend du fichier final ; la communication d’un événement dépend du lieu confirmé. Les dépendances externes sont souvent les plus sensibles, car elles dépendent d’un prestataire, d’un fournisseur ou d’une décision hors de l’équipe projet.

Pensez à votre projet comme à une corde tendue entre deux points, la date de départ et la date d’arrivée. Si un nœud bloque au milieu, ce n’est pas seulement la tâche concernée qui souffre, c’est toute la séquence qui perd en stabilité. Cette image aide à repérer les tâches porteuses, celles qui conditionnent plusieurs actions derrière elles. Les identifier tôt évite de traiter toutes les tâches avec le même niveau d’urgence.

Construire un retro planning en 6 phases concrètes

La méthode reste accessible si vous avancez dans le bon ordre. L’objectif n’est pas de remplir un tableau au hasard, mais de transformer une échéance finale en séquence de travail réaliste. Chaque étape sert à sécuriser la suivante.

  1. Fixer la date butoir : indiquez la date de livraison, de mise en ligne, d’événement ou de remise. Elle doit être claire et partagée par toutes les parties prenantes.
  2. Décrire le livrable final : précisez ce qui doit être prêt, validé et utilisable à cette date. Plus la définition est précise, moins les malentendus seront nombreux.
  3. Lister les tâches et sous-tâches : découpez le projet en actions concrètes. Une tâche trop large masque souvent plusieurs étapes, comme produire, relire, corriger et valider.
  4. Estimer les durées : évaluez le temps nécessaire pour chaque action, en tenant compte du calendrier réel, des week-ends, congés, jours fériés et temps de validation.
  5. Identifier les dépendances : repérez les tâches qui doivent être terminées avant d’en démarrer d’autres. C’est ici que le chemin critique commence à apparaître.
  6. Affecter les responsables et ressources : nommez un responsable par tâche, puis vérifiez la disponibilité des ressources humaines, matérielles et financières.

La marge de sécurité n’est pas une option

Un rétroplanning trop serré fonctionne sur le papier, rarement dans la réalité. Ajoutez une marge pour les imprévus, surtout avant les validations clés, les livraisons prestataires et les étapes techniques. Cette marge peut être visible dans le planning ou intégrée dans certaines durées, mais elle doit exister.

La bonne question n’est pas seulement “combien de temps dure cette tâche ?”, mais “que se passe-t-il si elle prend deux jours de plus ?”. Si la réponse bloque tout le projet, vous êtes probablement face à une tâche critique. C’est souvent sur ce point que la différence se joue entre un planning utile et un planning théorique.

Exemple simple de rétroplanning pour un événement

Imaginons une entreprise qui organise une présentation client le 31 octobre. La date ne peut pas être déplacée, car les invitations sont déjà annoncées. Le rétroplanning permet de remonter depuis ce jour jusqu’au démarrage réel de la préparation. Il donne un cadre concret à une échéance qui, sans cela, serait traitée au fil de l’eau.

Échéance Action à terminer Point de vigilance
31 octobre Présentation client Livrable final prêt et testé
20 jours avant Validation du contenu de présentation Accord des parties prenantes
15 jours avant Finalisation des supports visuels Temps de correction à prévoir
10 jours avant Répétition et ajustements Disponibilité des intervenants
7 jours avant Contrôle logistique Salle, matériel, accès, sauvegardes

Cet exemple montre l’intérêt de la planification à rebours : la préparation ne commence pas “quand on aura le temps”, mais à la date qui rend l’échéance tenable. Si la validation du contenu prend plus longtemps que prévu, les supports visuels et les répétitions seront mécaniquement comprimés. Le rétroplanning permet donc de voir l’effet domino avant qu’il ne se produise.

Choisir le bon support : tableur, Gantt, PERT ou logiciel projet

Le support dépend de la complexité du projet. Pour une action courte avec peu d’intervenants, un tableur partagé suffit souvent. Pour un projet avec de nombreuses dépendances, un diagramme de Gantt ou un diagramme de PERT apporte une lecture plus fiable. Le bon outil est celui que l’équipe peut réellement tenir à jour.

Support Quand l’utiliser Limite principale
Tableur partagé Projet simple, suivi collaboratif, validation rapide Peu lisible si les dépendances se multiplient
Diagramme de Gantt Visualiser les tâches dans le temps et suivre l’avancement Peut devenir lourd sans mise à jour régulière
Diagramme de PERT Organiser des tâches interdépendantes et repérer le chemin critique Moins intuitif pour les équipes non formées
Logiciel de gestion de projet Projet transverse, nombreux responsables, reporting fréquent Nécessite une discipline d’usage partagée

L’outil ne doit pas prendre le dessus sur la méthode. Un beau diagramme de Gantt ne compensera pas une mauvaise estimation des durées ou des responsabilités floues. À l’inverse, un simple tableau peut très bien fonctionner si les tâches sont claires, datées et suivies. L’essentiel reste la qualité du séquencement.

Les erreurs qui fragilisent un rétroplanning

La première erreur consiste à oublier les jours non travaillés. Un délai de 10 jours calendaires ne correspond pas toujours à 10 jours disponibles. Les congés, week-ends, jours fériés et périodes de surcharge doivent être intégrés dès le départ. Sans ce recalage, la date semble tenable alors qu’elle ne l’est pas.

La deuxième erreur est de sous-estimer les temps de validation. Dans beaucoup de projets, ce ne sont pas les tâches de production qui dérapent le plus, mais les allers-retours, les arbitrages et les décisions tardives. Prévoyez qui valide, à quel moment et selon quels critères. Une validation mal cadrée peut ralentir tout le reste.

La troisième erreur est de ne pas distinguer les tâches compressibles des tâches non compressibles. On peut parfois réduire une phase de rédaction ou mobiliser une ressource supplémentaire, mais on ne compresse pas toujours un délai fournisseur, une impression, une recette technique ou une autorisation administrative. Cette distinction évite de bâtir un calendrier irréaliste.

Enfin, évitez de considérer le retro planning comme figé. Il donne une trajectoire, pas une garantie absolue. Un bon chef de projet le met à jour, alerte tôt en cas de dérive et arbitre avec les parties prenantes avant que le retard ne devienne invisible puis irréversible. C’est cette vigilance qui fait la différence sur les projets à date ferme.
